六安市住建局关于印发《六安市优化获得用水、用气营商环境工作标准及服务规范》的通知

2025-05-11 21:11:22

六建公〔2020〕40号

市城管局,各县区供水供气行业主管部门,各供水、供气企业:

为进一步优化我市获得用水、用气营商环境,提升服务质量和水平,根据国家、省、市关于优化营商环境、深化行政审批制度改革的工作要求,结合我市实际,我局制定了《六安市优化获得用水、用气营商环境工作标准及服务规范》,现印发给你们,请认真贯彻执行。

六安市住房和城乡建设局

2020年7月9日

六安市优化获得用水、用气营商环境

工作标准及服务规范

(2020年版)

1.总则

1.1为进一步优化获得用水、用气营商环境,全面提高我市用水、用气报装服务质量和效率,持续提升企业用水、用气报装的便利性、满意度和获得感,在《获得用水、用气提升行动方案》的基础上,结合实际,制定本规范。

1.2本规范明确了用水、用气报装环节、报装材料、报装用时工作标准及相关服务规范。

1.3本规范适用于全市各供水、供气企业。

1.4各企业在为客户提供服务时,除应符合本规范规定外,还应符合国家现行有关强制性标准的规定。

2.报装环节

2.1报审环节

2.1.1用水报审。客户向供水企业提交申请后,符合条件的,供水企业在0.5个工作日内完成申请受理;对不符合条件的,客户经理提前介入,主动提供技术指导和咨询服务,以减少接入报装过程中的不确定性,并协助客户完成用水申请和受理。

2.1.2用气报审。客户向供气企业提交申请后,符合条件的,供气企业在0.5个工作日内完成申请受理;对不符合条件的,客户经理提前介入,主动提供技术指导和咨询服务,以减少接入报装过程中的不确定性,并协助客户完成用气申请和受理。

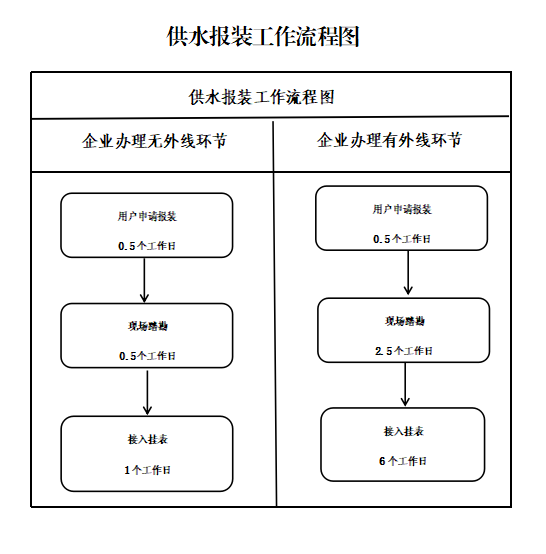

2.2现场踏勘

2.2.1用水踏勘。供水企业通过现场踏勘,确定供水接入点后,统筹优化供水方案。无外线工程的,0.5个工作日内完成方案确认和合同签订。有外线工程的,2.5个工作日内完成方案设计和预算编制,在用户确认供水方案及预算当日,完成供水合同签订(用户确认时间不计入流程周期)。

2.2.1用气踏勘。供气企业通过现场踏勘,确定供气接入点后,统筹优化供气方案。无外线工程的,1.5个工作日内完成方案确认和合同签订。有外线工程的,2.5个工作日内完成方案设计和预算编制,在用户确认供气方案及预算当日,完成供气合同签订(用户确认时间不计入流程周期)。

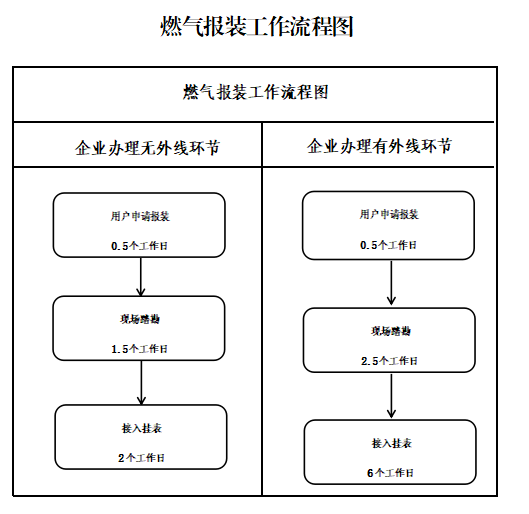

2.3接入挂表

2.3.1用水接入挂表。无外线工程的,供水企业在具备施工条件后1个工作日内完成接入挂表。有外线工程的,供水企业在取得占、掘路等许可后6个工作日内完成施工验收,并在客户已经符合安全用水条件的情况下进行挂表通水(由于用户原因导致无法及时挂表通水的时间不计入流程周期内)。

2.3.2用气接入挂表。无外线工程的,供气企业在具备施工条件后2个工作日内完成接入挂表。有外线工程的,供气企业在取得占、掘路等许可后6个工作日内完成施工验收,并在用户已经符合安全用气条件的情况下进行挂表通气(由于用户原因导致无法及时挂表通气的时间不计入流程周期内)。

3.报装材料

3.1具备供水接入条件的用户,申请材料精简为《非居民用户接水报装申请表》1项。

3.2具备供气接入条件的用户,申请材料精简为《非居民用户接气报装申请表》1项。

4.报装用时

4.1无外线工程

4.1.1获得用水最多2个工作日(受理0.5个工作日,现场踏勘0.5个工作日,挂表送水1个工作日)。

4.1.2获得用气最多4个工作日(受理0.5个工作日,现场踏勘1.5个工作日,挂表送气2个工作日)。

4.2有外线工程

4.2.1获得用水最多9个工作日(受理0.5个工作日,现场踏勘2.5个工作日,挂表送水6个工作日)。

4.2.2获得用气最多9个工作日(受理0.5个工作日,现场踏勘2.5个工作日,挂表送气6个工作日)。

5.服务规范

5.1服务环境

5.1.1企业营业厅、政务服务大厅窗口应保持整洁卫生,专用物品(章、戳、单册)等摆放有序,便利作业。有条件的,鼓励增添便民设施,提升服务环境。

5.1.2企业直接与用户接触的窗口人员、客服人员、安装人员应经培训后上岗,依法需持证上岗的应持证上岗。工作时应着统一工作服,并佩戴或在服务台规定位置放置企业统一编号工作牌,服务态度热情,用语文明礼貌。应熟悉所从事业务相关专业知识,能向客户正确解释有关问题。

5.2服务受理

5.2.1报装服务同时接受线上或线下申请,线上申请可通过安徽省政务服务网、手机APP或话务热线等受理;线下申请可通过企业营业厅或政务服务大厅窗口受理。

5.2.2各企业均需在属地政务服务大厅设立业务服务窗口,受理报装业务申请。

5.3服务公开

5.3.1企业报装材料及办理流程均需在线下、线上受理平台同步公布,确保流程公开透明。

5.3.2线下服务公开包括且不限于印制报装手册、报装指南,办理流程、服务承诺上墙。

5.3.3线上服务公开包括且不限于政务服务网事项公开、手机APP信息发布。

5.4服务跟踪

5.4.1事前跟踪。推行项目经理负责制,通过六安市工程建设项目审批管理系统先期推送项目信息,由企业指定项目经理联系客户,了解用水、用气需求,提供接水接气前置咨询,指导网上申报或纸质材料填写,现场受理报装申请。

5.4.2事中跟踪。报装申请受理后,企业提供全程上门服务,指导填写供水合同、施工合同,主动递送相关发票,安排项目经理全程跟进项目进程,为用户提供“零跑腿”服务,全力提升服务品质。

5.4.3事后跟踪。企业应建立定期或不定期客户回访制度,对于客户在回访过程中提出的意见和建议,必须认真记录在案,对合理的要求应逐条加以落实并向客户反馈。

5.5服务收费。企业为客户办理报装时,免费提供证件材料复印、报装申请单及相关合同文本,实现“零服务费用”。

5.6服务延伸。对需要办理市政破复、绿化移植等行政审批事项的,由项目经理指导客户赴相关部门办理,进一步方便客户,减少跑办。

6.附则

6.1本规范由市住房和城乡建设局负责解释。

6.2本规范自印发之日起实施,并根据国家、省、市营商环境工作要求实时修订。

非居民用户接水报装申请表

申请单位

统一社会信用代码

用水地址

联系人

联系电话

申请接水用途

项目接口管径

用水量

申请水表口径

工程费用承担单位

统一社会信用代码

水费承担单位

统一社会信用代码

申请单位

工程费用承担单位

水费承担单位签章

年 月 日

填写说明:

1.接水用途指办公、生产、经营等用途;

2.项目接口管径是指项目建筑设计主进水管道口径或项目预留接表处的管道口径;

3.申请人须对所填报用户信息内容的真实、合法、有效及准确性负责;

4.可以直接装表的,按无外线申报;需建设管道的,按有外线申报;

5.电子件为网上申报时提供,纸质件为线下办理窗口时提交。

非居民用户接气报装申请表

申请单位(名称)

统一社会信用代码(或组织机构代码)

法定代表人

详细地址

经 办 人

联系方式、电子邮箱

用户燃气管道设施名称及参数

报装申请日期

年 月 日

申请单位(签章)

年 月 日

备 注

申请人须对所填报用户信息内容的真实、合法、有效及准确性负责



原文地址:https://zjj.luan.gov.cn/public/6608291/9808014.html

上一篇:咸阳市保障性住房管理中心2025年单位预算公开
下一篇:延安市人民政府办公室关于进一步优化政务服务加快推进“高效办成一件事”的通知
